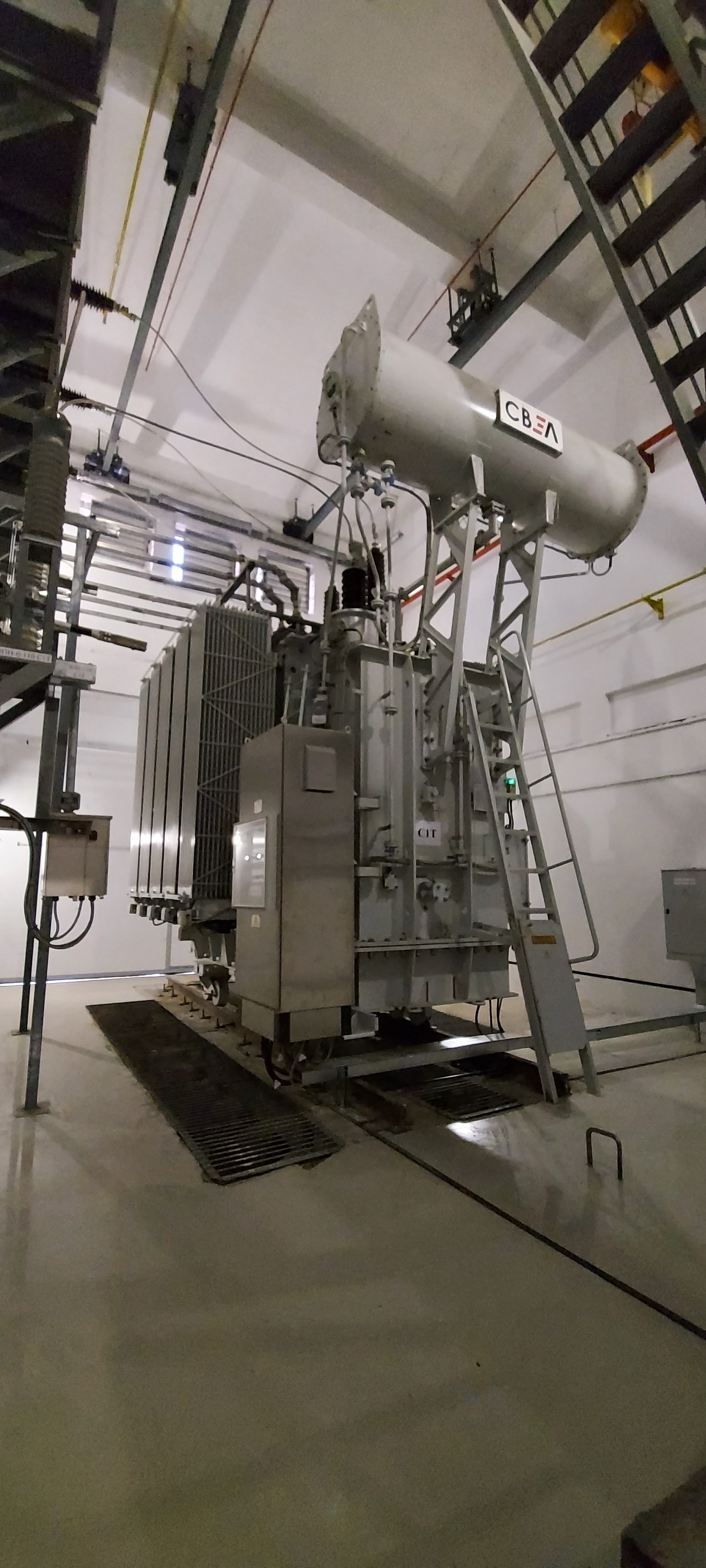

В ходе реконструкции проведен демонтаж существующего оборудования с последующей установкой трансформаторов 2Х63мВА,

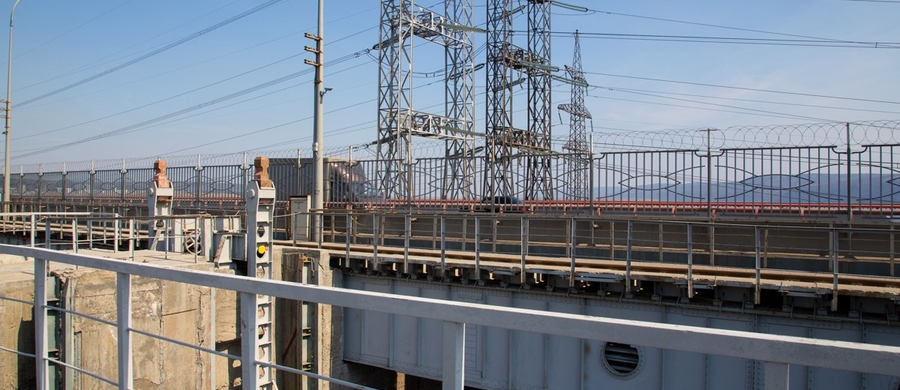

-демонтаж ОРУ 110 кВ;

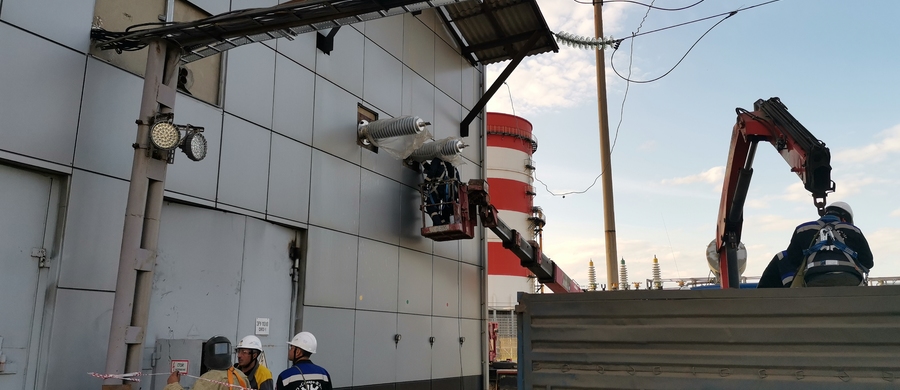

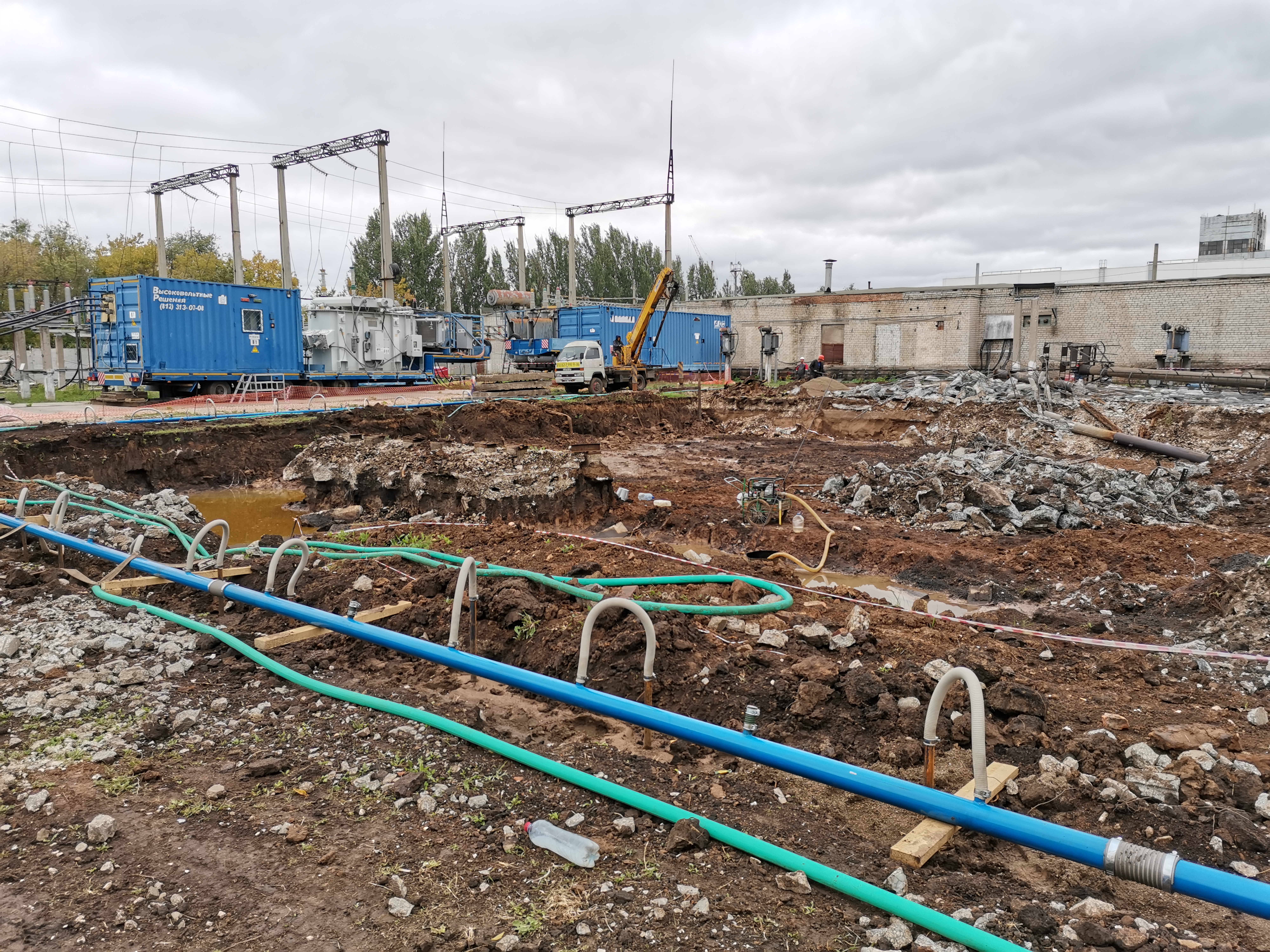

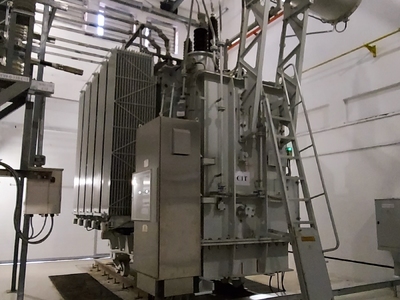

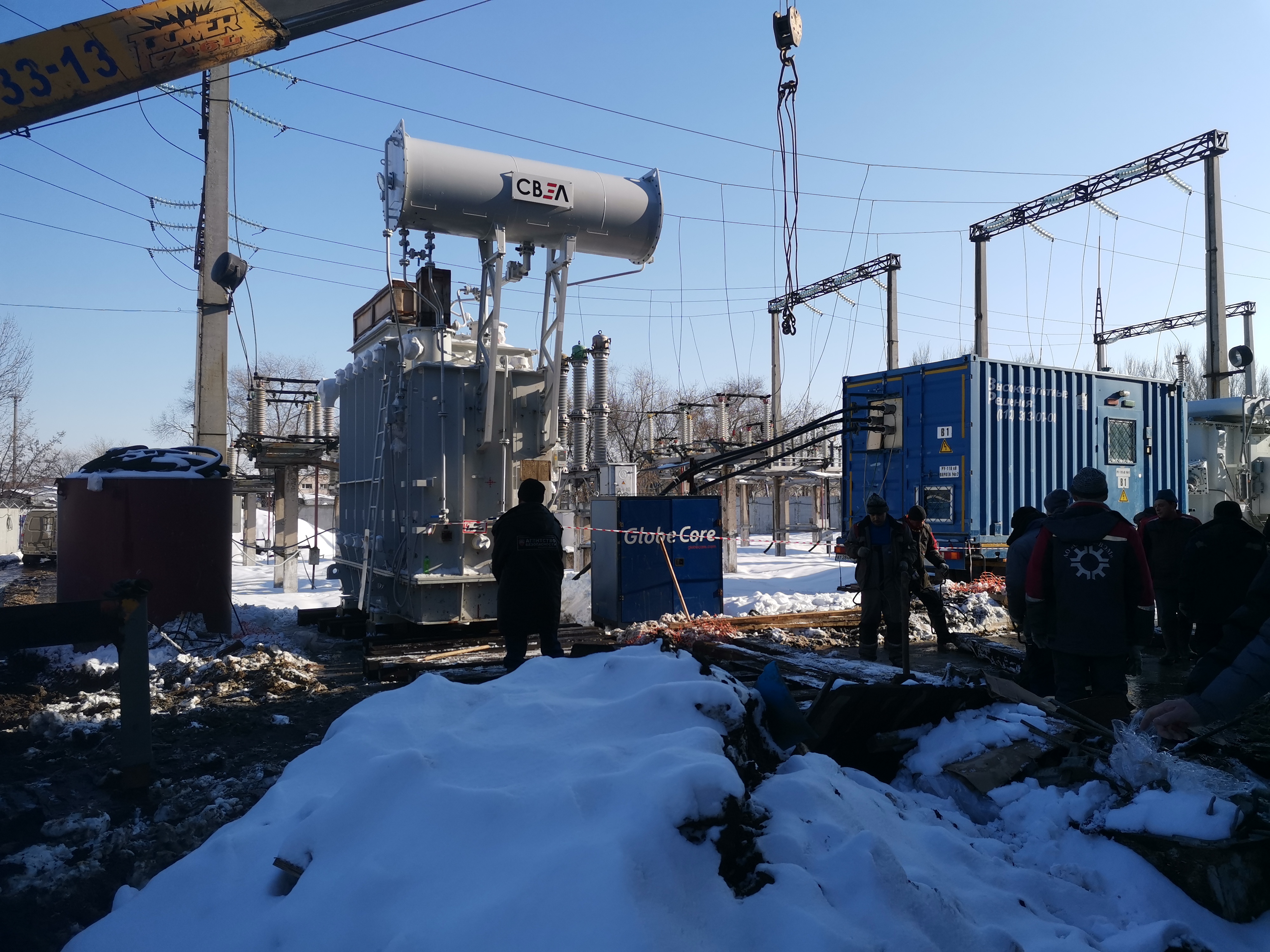

-демонтаж силовых трансформаторов С1Т, С2Т, и их транспортировка;

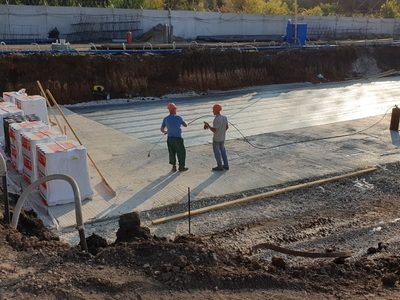

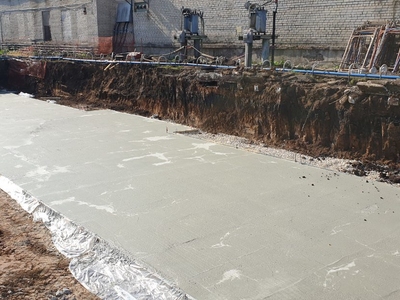

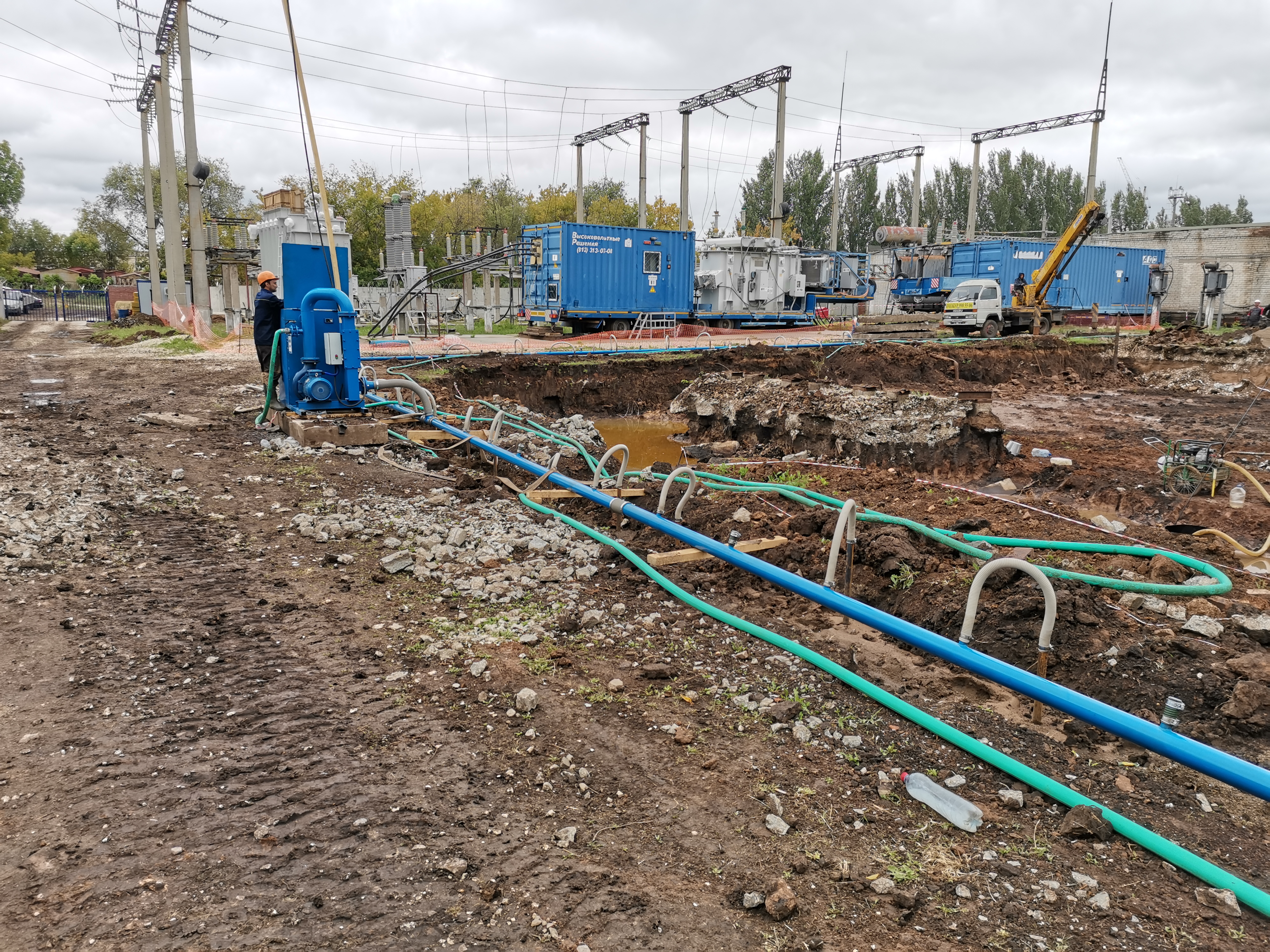

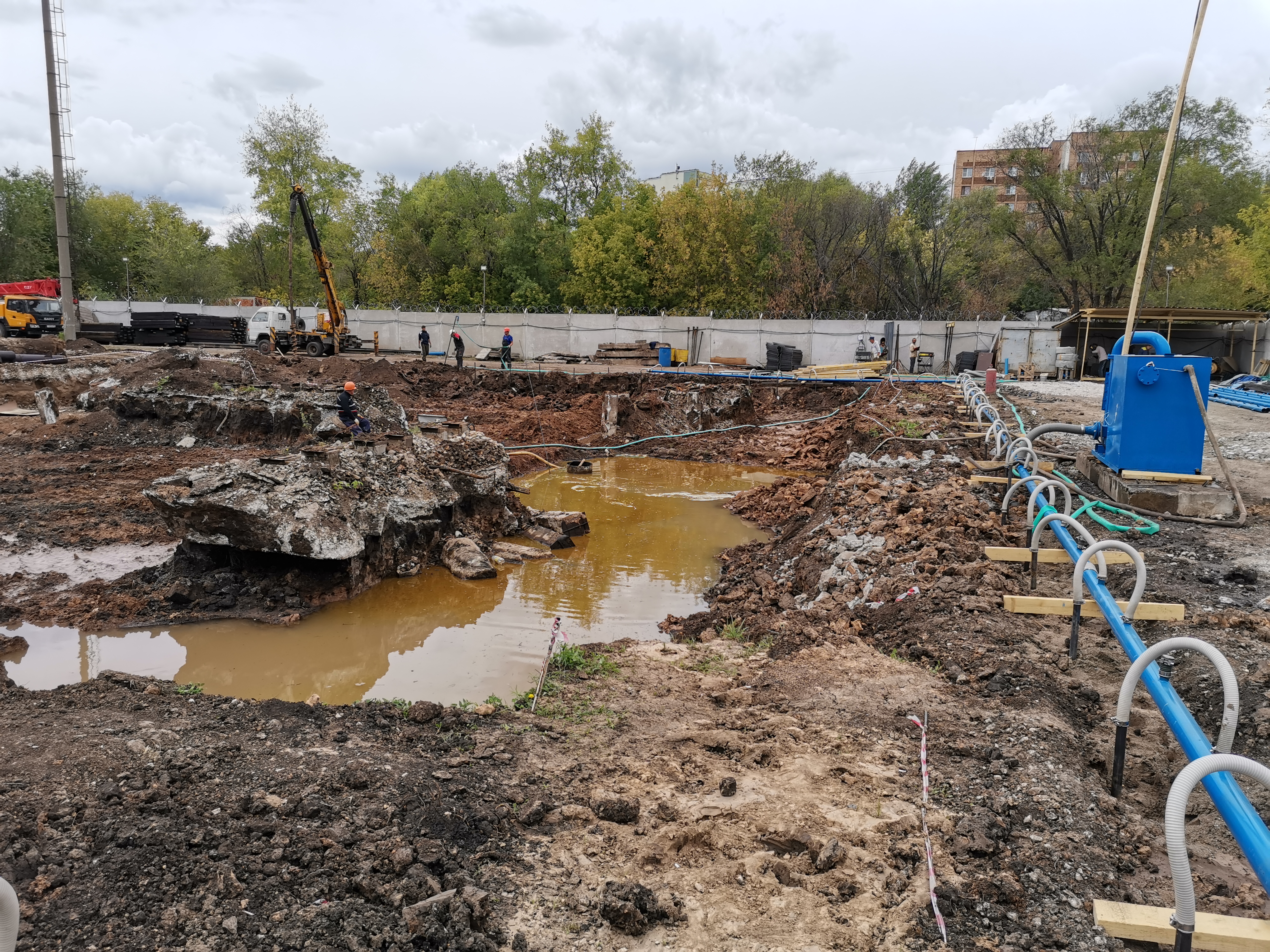

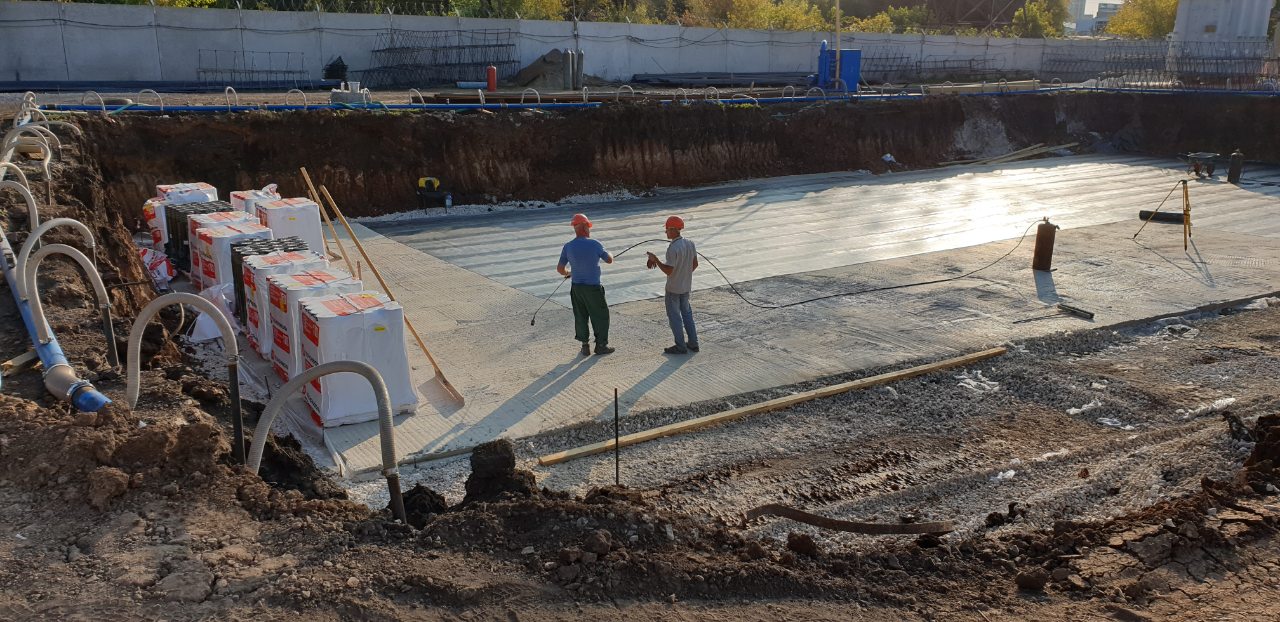

Проведение мероприятий по водопонижению;

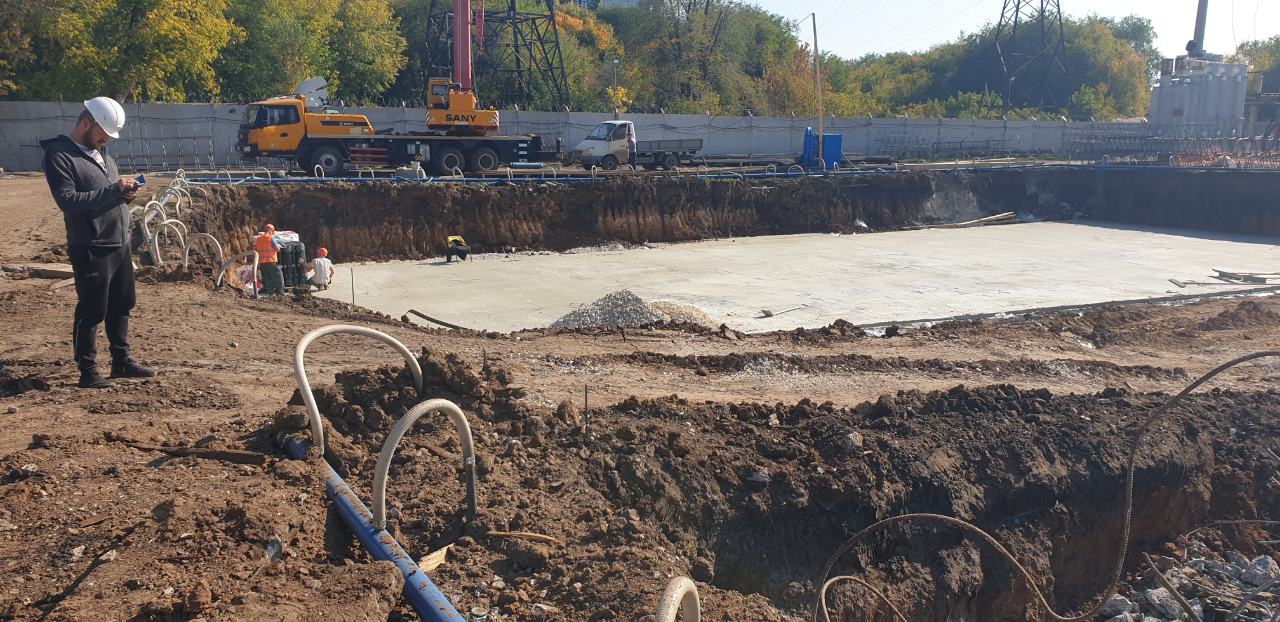

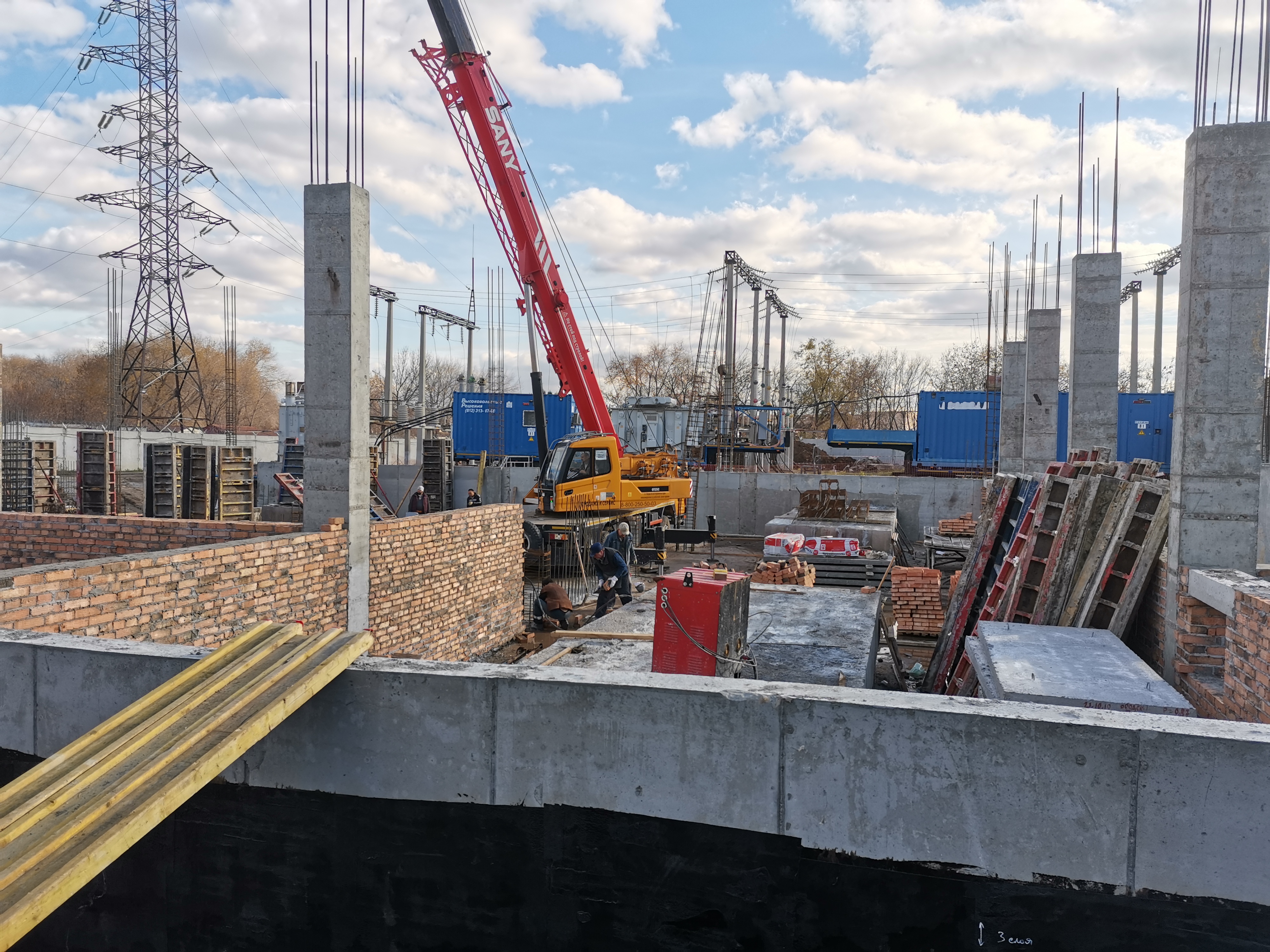

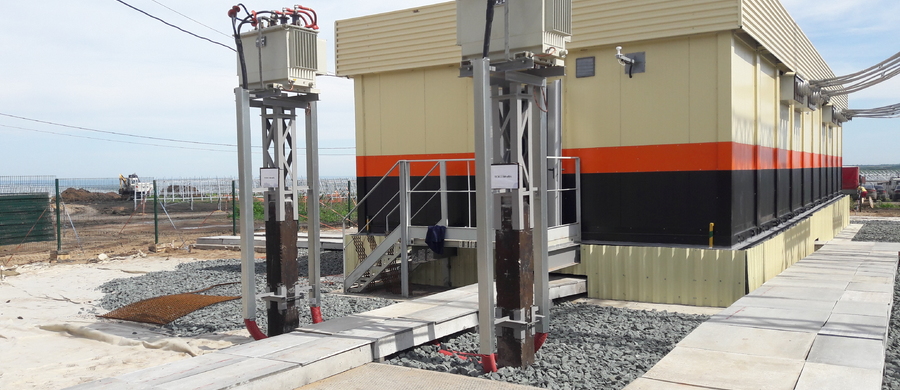

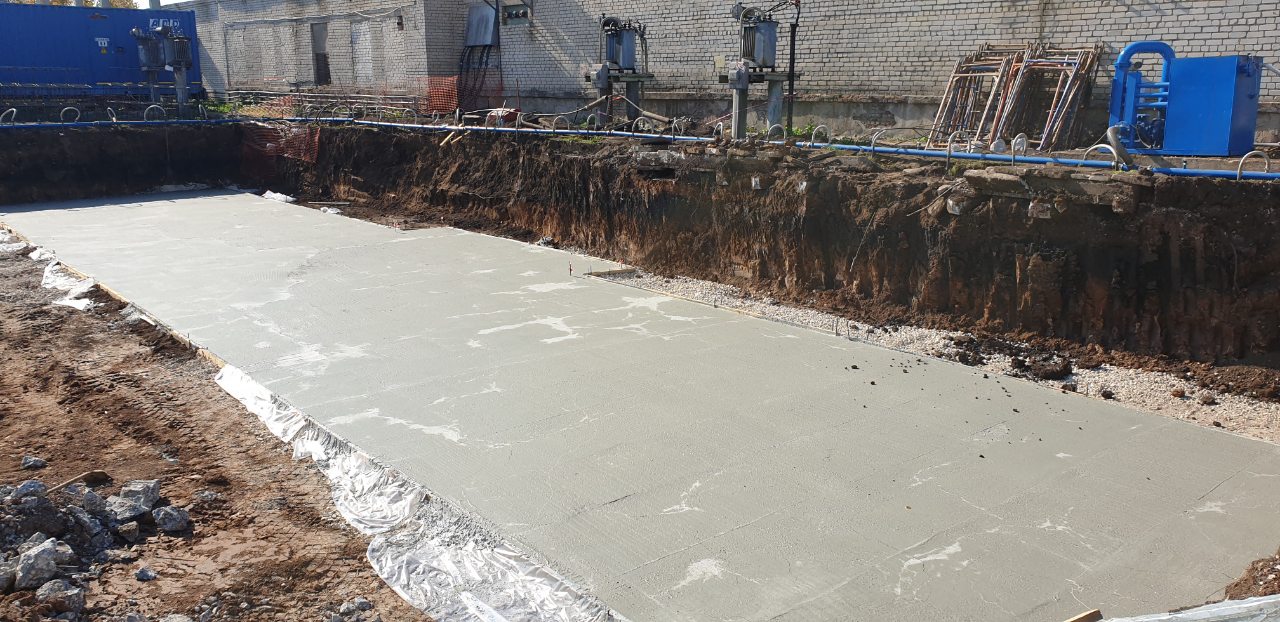

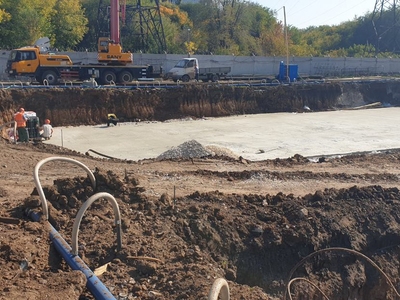

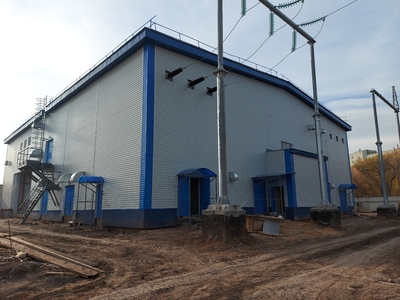

- Строительство здания подстанции

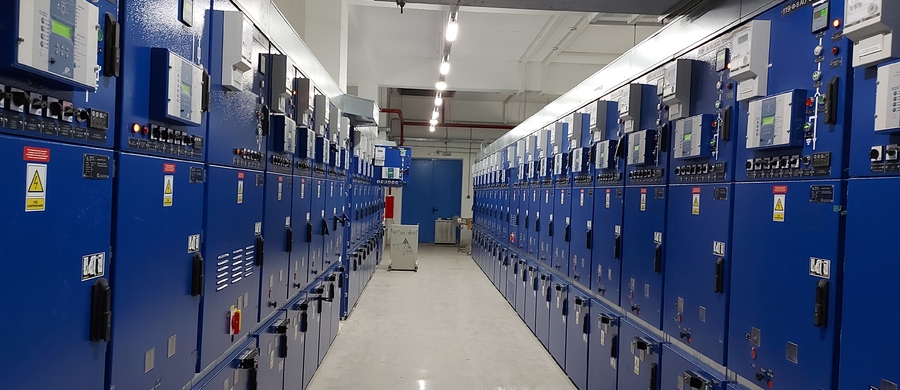

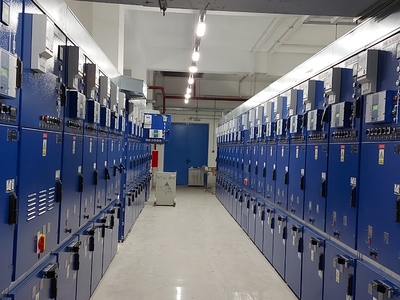

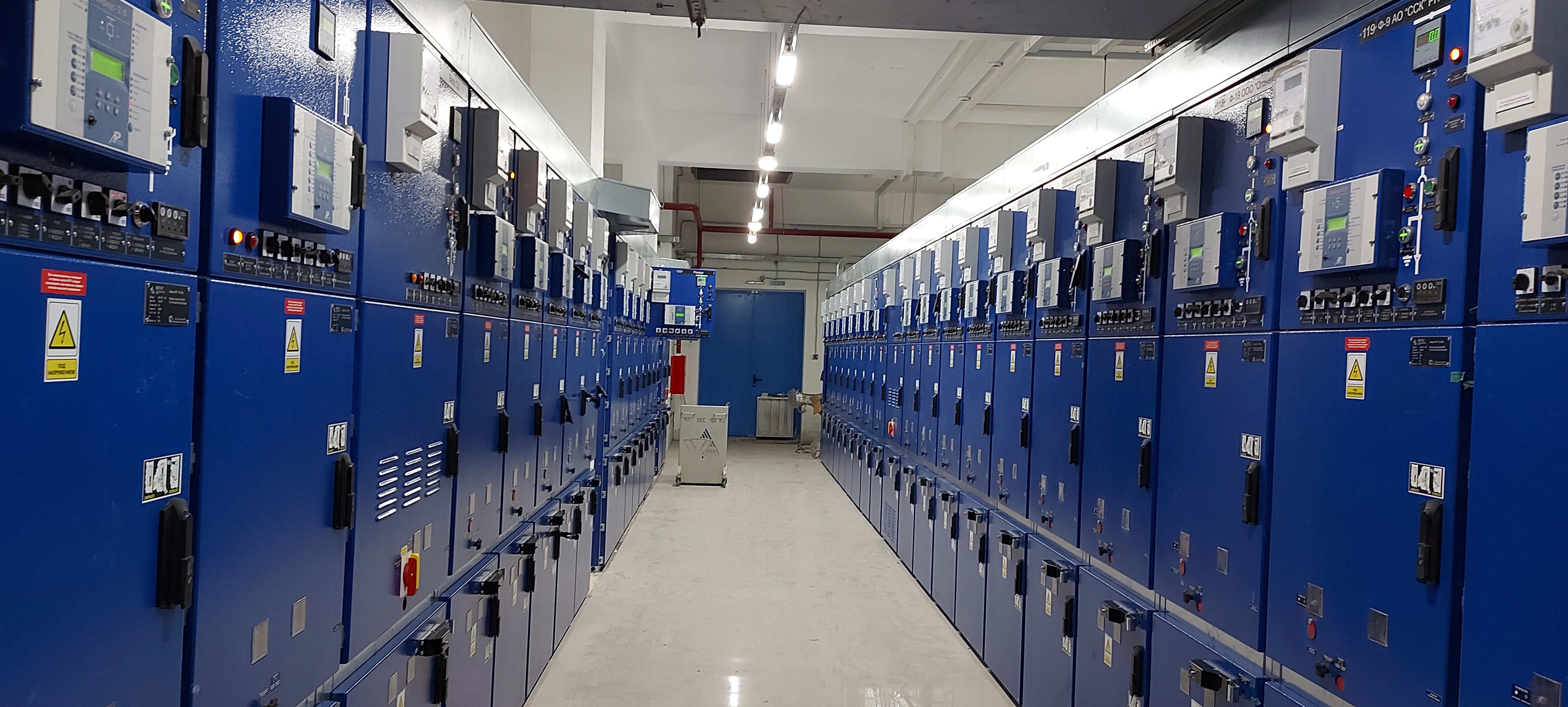

- монтаж ячеек ЗРУ 10кВ;

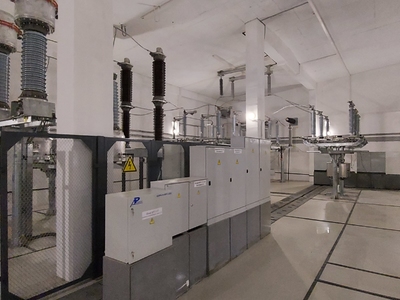

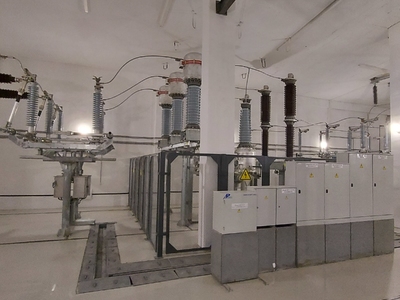

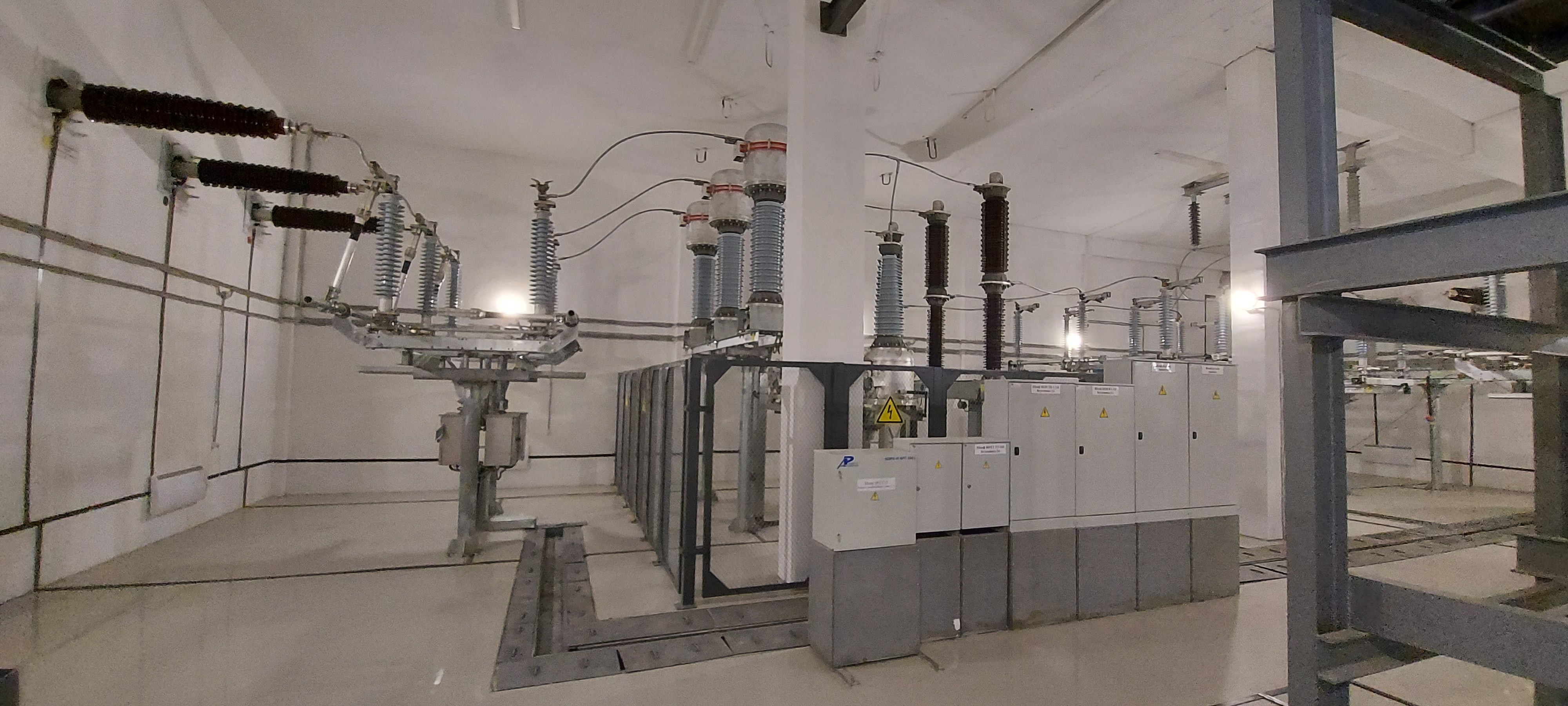

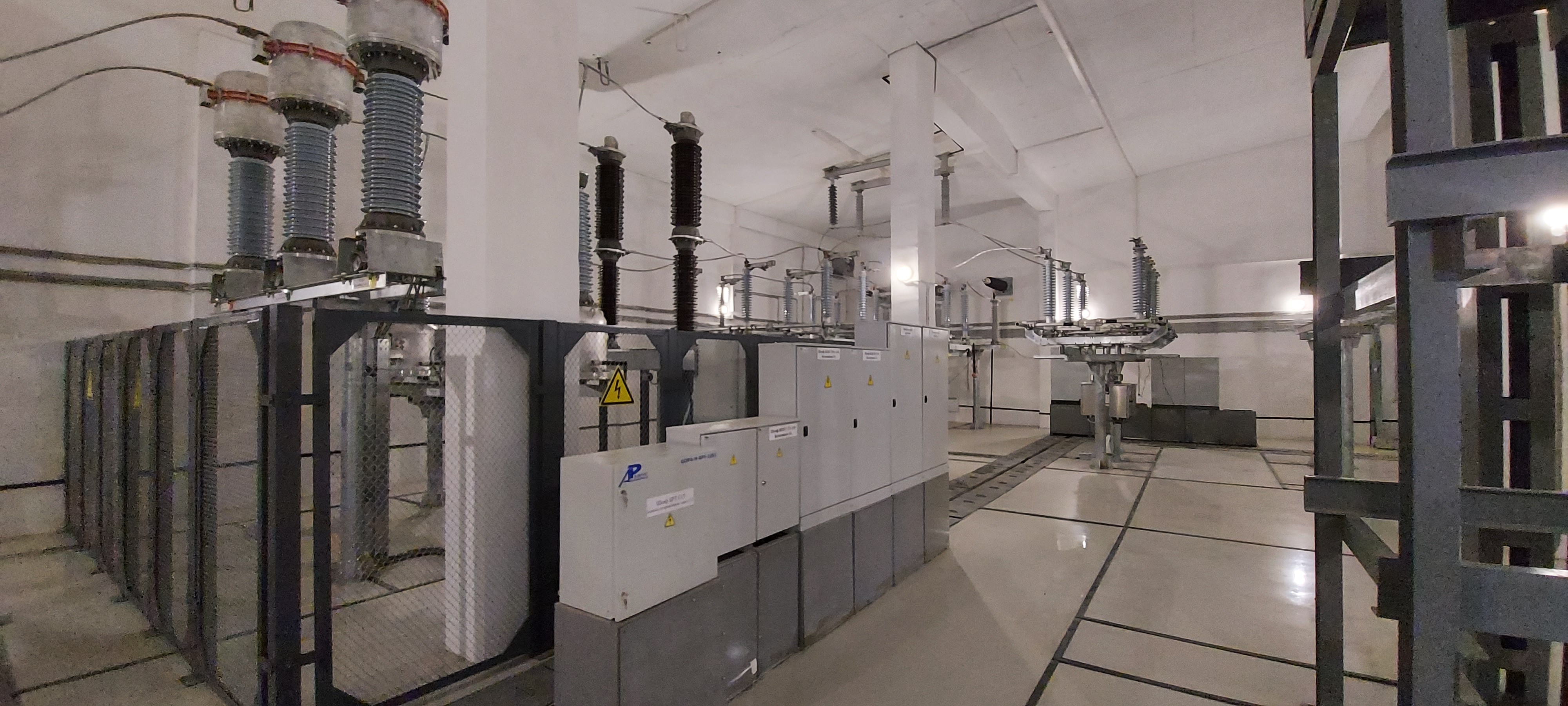

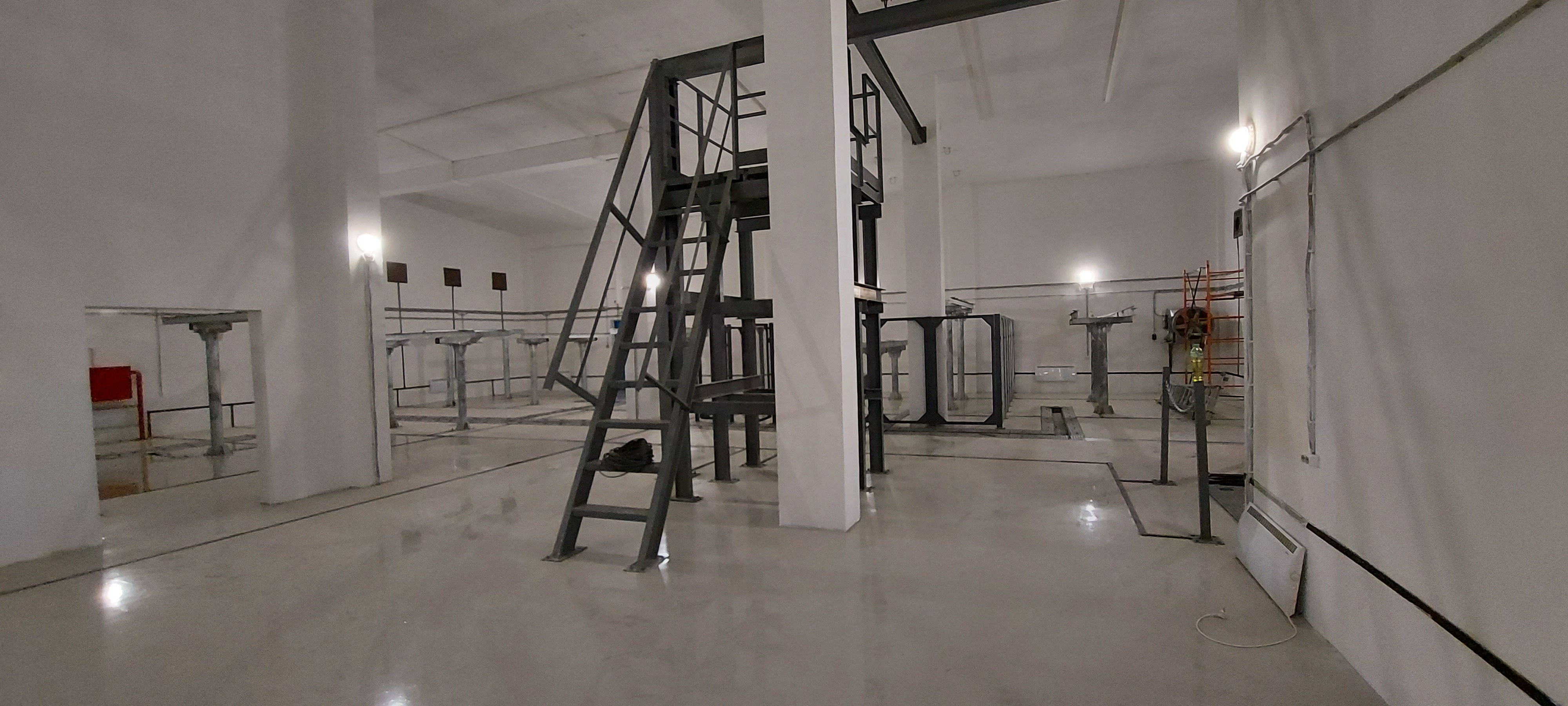

- монтаж оборудования ЗРУ 110 кВ

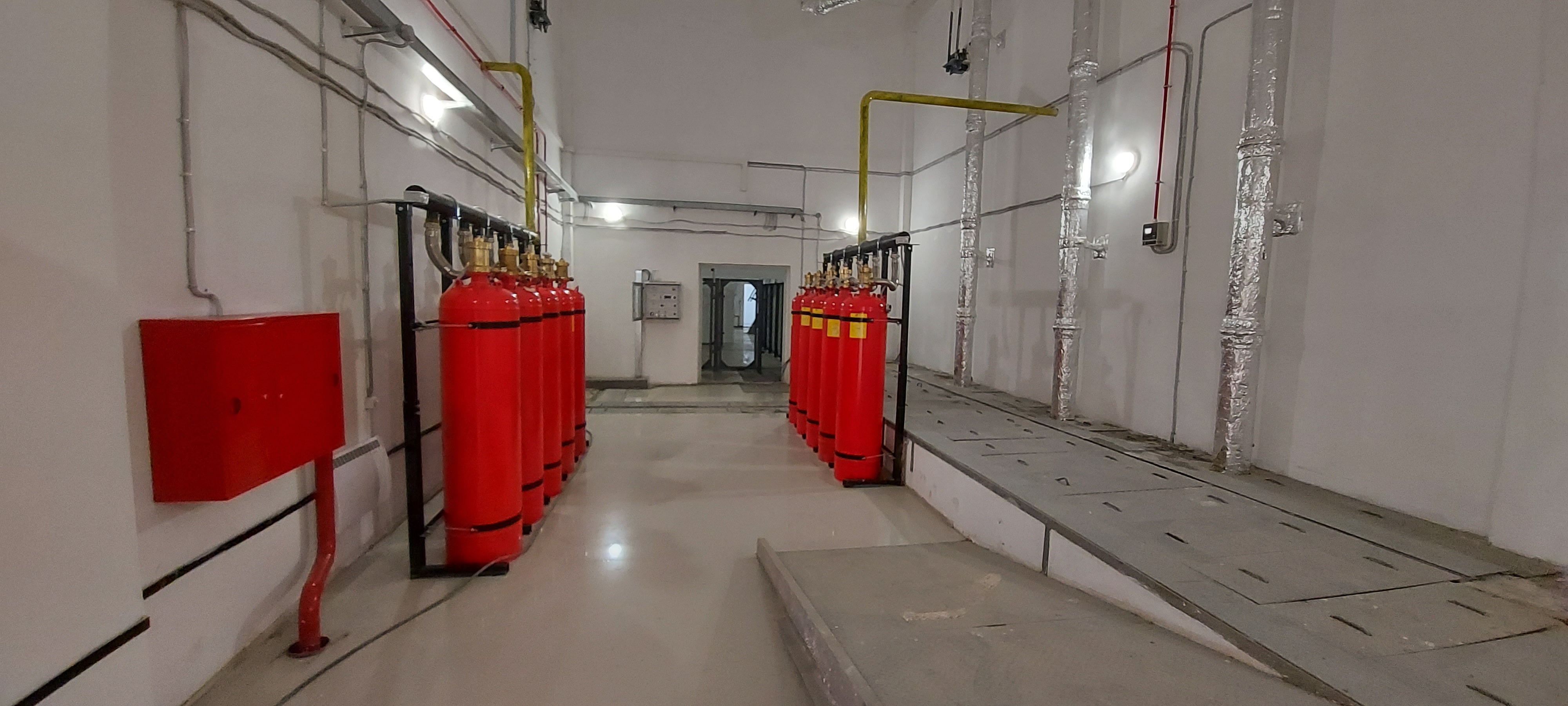

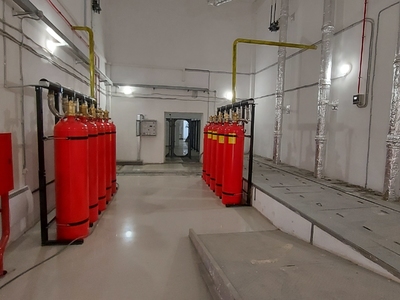

- монтаж маслоприемника силовых трансформаторов
- Установка двух плунжерных ДГР 10кВ и микропроцессорного шкафа управления плунжерными дугогасящими реакторами Бреслер 0117.060.2 (с возможностью управления двумя ДГР) 10кВ, двух ТДР).

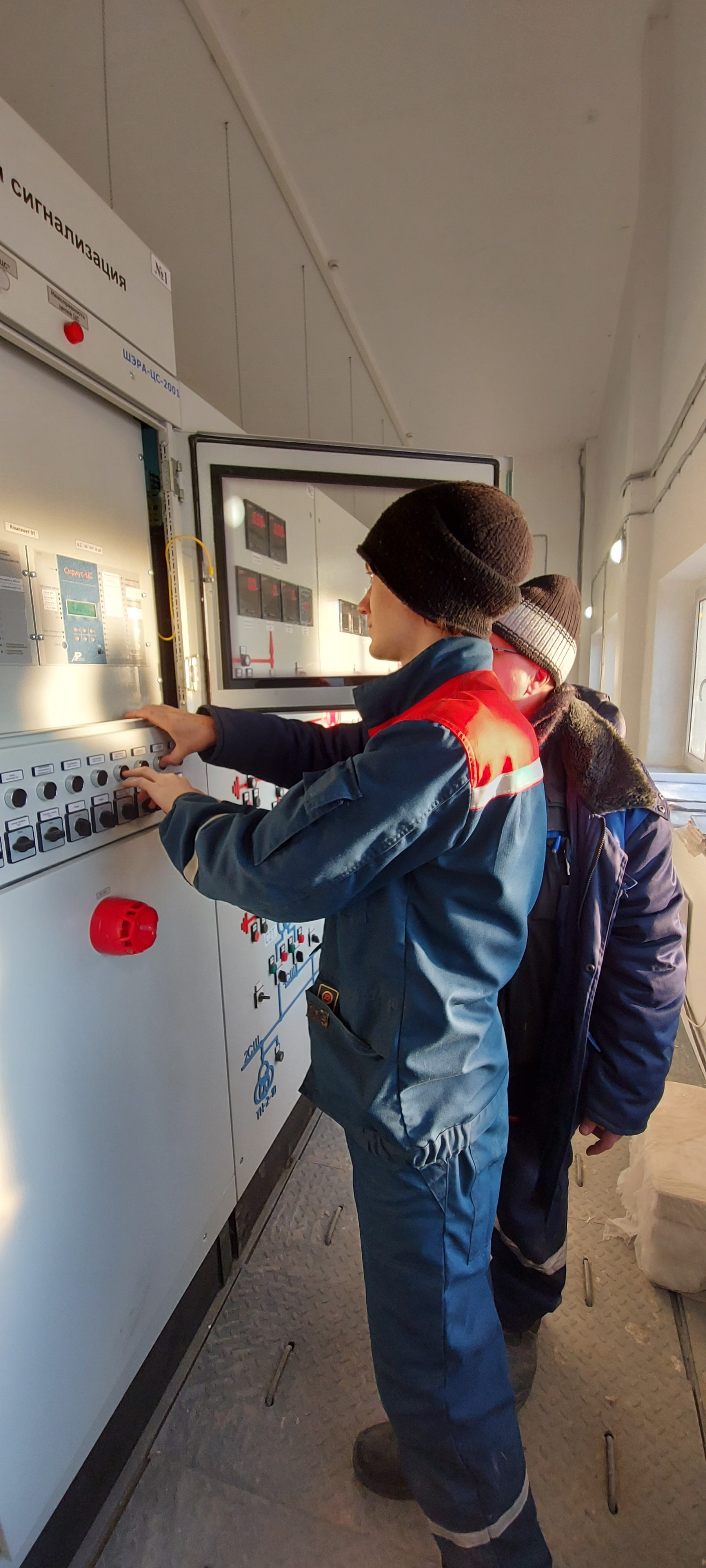

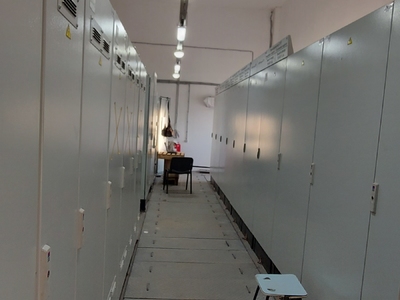

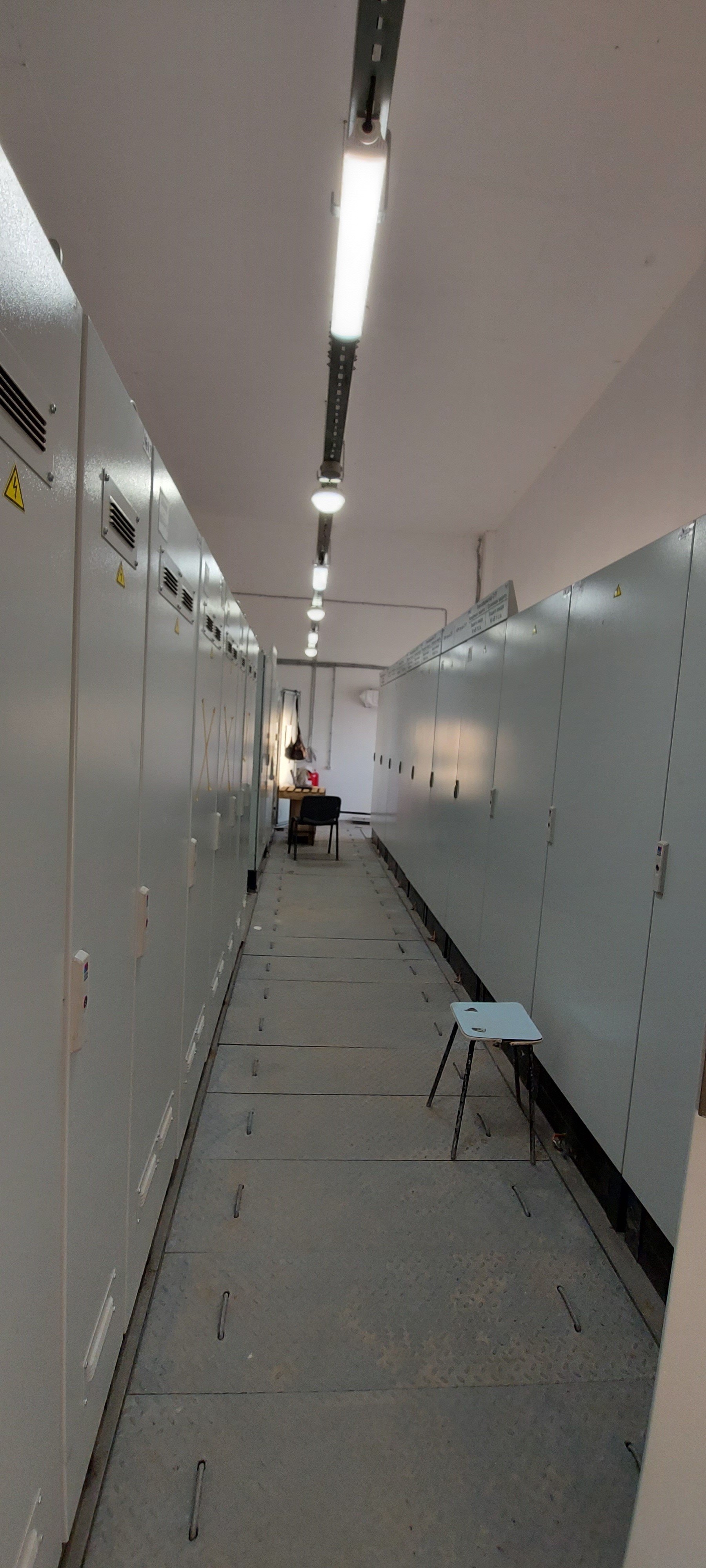

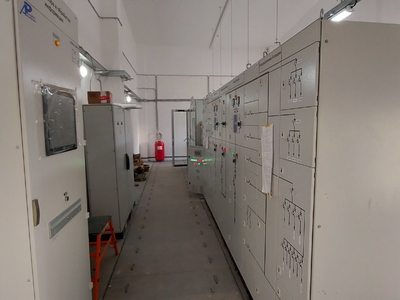

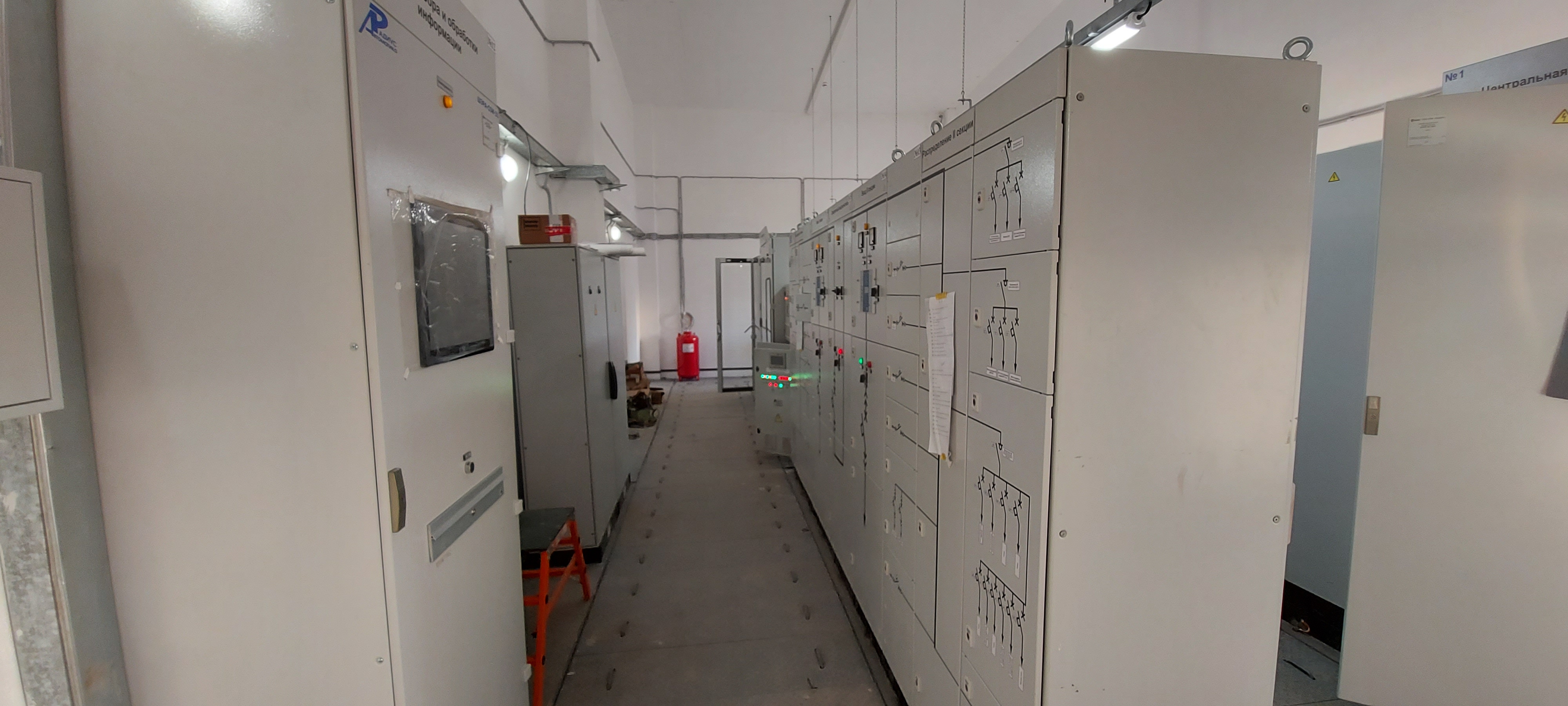

- Монтаж вторичных цепей РЗА

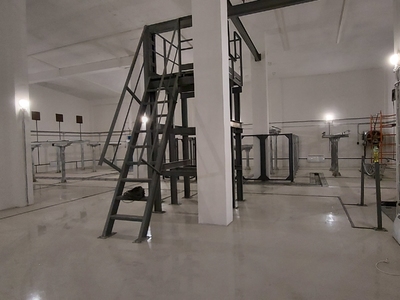

-монтаж рабочего контура заземления и молниезащиты

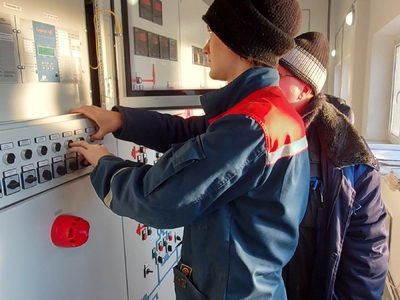

-ПНР смонтированного оборудования
